erp 2026-03-10 4 นาที

ทำ ERP ใช้เวลาเท่าไหร่? Timeline จริงที่ธุรกิจไทยควรรู้ก่อนเริ่ม

หลายบริษัทคิดว่า ERP ทำ 3 เดือนเสร็จ แต่ความจริงคืออะไร? เปิดเผย timeline จริงของแต่ละ phase และปัจจัยสำคัญที่ทำให้โปรเจกต์ล่าช้าหรือเร็วกว่าแผน

ทำ ERP ใช้เวลาเท่าไหร่? Timeline จริงที่ธุรกิจไทยควรรู้ก่อนเริ่ม

"ERP น่าจะทำได้ใน 3 เดือนนะ?" — นี่เป็นหนึ่งในประโยคที่ทีม Adowbig ได้ยินบ่อยที่สุดในการประชุมเริ่มโปรเจกต์ และบ่อยครั้งที่ความคาดหวังนี้ไม่ตรงกับความเป็นจริง

ไม่ใช่เพราะ vendor ทำงานช้า — แต่เพราะ ERP Implementation มีปัจจัยที่ซับซ้อนกว่าที่หลายคนคิด บทความนี้จะเปิดเผย timeline จริงๆ เพื่อให้คุณวางแผนได้อย่างมั่นใจ

ระยะเวลา ERP โดยเฉลี่ย แยกตามขนาดโปรเจกต์

ขนาดโปรเจกต์ประเภทระยะเวลาจริง
เล็กOdoo Standard, <20 users, process ไม่ซับซ้อน2–4 เดือน
กลางOdoo/Custom, 20–100 users, moderate customization4–8 เดือน
ใหญ่Full Custom, 100+ users, multiple integrations8–18 เดือน
EnterpriseMulti-site, Complex workflow, Legacy migration12–24 เดือน

ตัวเลขเหล่านี้มาจากโปรเจกต์จริง และรวม buffer สำหรับ UAT และ go-live แล้ว


5 Phase หลักใน ERP Implementation

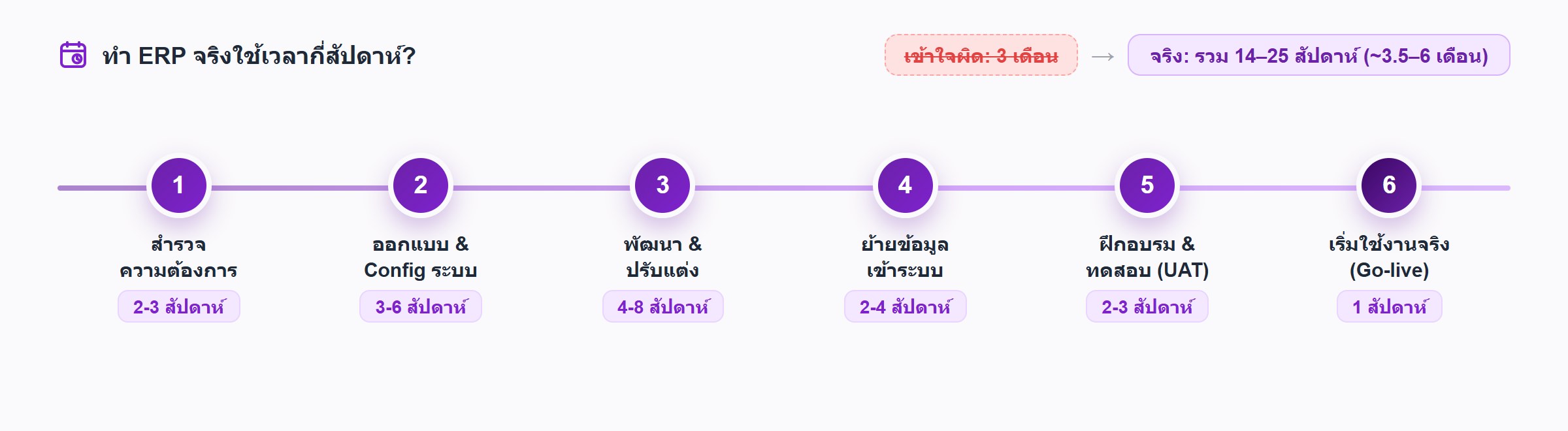

Timeline การทำ ERP จริง 6 phase: สำรวจความต้องการ 2-3 สัปดาห์, ออกแบบและ Config ระบบ 3-6 สัปดาห์, พัฒนาและปรับแต่ง 4-8 สัปดาห์, ย้ายข้อมูลเข้าระบบ 2-4 สัปดาห์, ฝึกอบรมและทดสอบ UAT 2-3 สัปดาห์, เริ่มใช้งานจริง Go-live 1 สัปดาห์ รวม 14-25 สัปดาห์

Phase 1: Discovery & Planning (2–6 สัปดาห์)

นี่คือ phase ที่สำคัญที่สุด แต่หลายคนอยากข้ามเพราะ "ยังไม่ได้เห็น software" — ความจริงคือ phase นี้กำหนดความสำเร็จของโปรเจกต์ทั้งหมด

สิ่งที่ทำใน phase นี้:

  • Process Mapping — วาด workflow สำหรับทุก department ที่จะใช้ระบบ
  • Requirement Workshop — ประชุมกับทุก stakeholder เพื่อ gather ความต้องการ
  • Data Audit — ตรวจสอบข้อมูลเดิมที่ต้องย้ายเข้าระบบใหม่
  • Gap Analysis — เปรียบเทียบ requirement กับ feature ที่มีอยู่ใน platform
  • Project Plan — กำหนด milestone, deliverable และ resource plan

ปัญหาที่พบบ่อย: ลูกค้าอยาก skip phase นี้ เพราะ "รู้ process ดีอยู่แล้ว" — แต่จากประสบการณ์จริง กว่า 70% ของ requirement เปลี่ยนแปลงหลังจาก discovery workshop เสมอ

Phase 2: Configuration & Development (6–16 สัปดาห์)

Phase ที่ใช้เวลานานที่สุด แบ่งเป็น sprint 2 สัปดาห์ โดยมีการ review ทุก sprint:

  • สัปดาห์ที่ 1–4: Core module setup (Inventory, Finance, HR) + master data import
  • สัปดาห์ที่ 5–8: Workflow customization + role permission + report
  • สัปดาห์ที่ 9–12: Integration development กับระบบอื่น (ถ้ามี)
  • สัปดาห์ที่ 13–16: Advanced customization + final adjustment

สิ่งที่ทำให้ phase นี้ยาวขึ้น:

  • Data ที่ต้อง clean มากกว่าที่คาดไว้
  • Integration กับระบบเดิมที่ไม่มี documentation
  • Requirement เพิ่มระหว่างการพัฒนา (Scope Creep)

Phase 3: Testing & UAT (3–6 สัปดาห์)

User Acceptance Testing (UAT) คือขั้นตอนที่ทีมลูกค้าต้องทดสอบระบบด้วยตัวเอง ใช้ข้อมูลจริงและ scenario จริง

ปัญหาที่พบบ่อยที่สุดและทำให้โปรเจกต์ล่าช้า:

  • ทีมลูกค้าไม่มีเวลา UAT เพราะยุ่ง (งาน routine > งาน UAT)
  • Bug ที่พบระหว่าง UAT มากกว่าที่คาดไว้
  • ผู้ใช้ปลายทางพบ requirement ใหม่ที่ไม่ได้บอกตั้งแต่ต้น

แนวทางแก้ไข: กำหนด UAT period ล่วงหน้าในปฏิทิน block เวลา 2–3 ชั่วโมงต่อวันสำหรับทีม UAT และมี acceptance criteria ชัดเจนก่อนเริ่ม

Phase 4: Training & Data Migration (2–4 สัปดาห์)

  • Training: ฝึก key users ก่อน จากนั้น key users สอนทีมต่อ (Train the Trainer)
  • Data Migration: ย้ายข้อมูล master data (ลูกค้า, supplier, สินค้า) + historical data (transaction เก่า)
  • Parallel Run: บางโปรเจกต์ run ระบบเก่าและใหม่พร้อมกัน 2–4 สัปดาห์เพื่อ verify

Phase 5: Go-Live & Hypercare (2–4 สัปดาห์)

Go-Live ไม่ใช่จุดสิ้นสุด แต่เป็นจุดเริ่มต้นของ "Hypercare Period" ซึ่งคือช่วงที่ทีมพัฒนาอยู่ใกล้ชิดมากเป็นพิเศษ:

  • สัปดาห์ที่ 1–2: ทีมพัฒนา on-call ตลอดเวลา, fix bug ที่พบใน production
  • สัปดาห์ที่ 3–4: Monitor performance, optimize query, ปรับ workflow ตาม feedback
  • หลังจากนั้น: เข้า regular maintenance mode

ปัจจัยที่ทำให้โปรเจกต์ล่าช้า (และวิธีป้องกัน)

1. ข้อมูลเดิมสกปรก

ปัญหา: Excel หลายไฟล์ที่ format ไม่ตรงกัน, ข้อมูลซ้ำ, ข้อมูลหาย แนวทาง: ทำ data audit ก่อนเริ่ม phase 1 และ assign คนรับผิดชอบ clean ข้อมูล

2. เปลี่ยน Requirement กลางทาง

ปัญหา: "อ๋อ เพิ่งนึกออกว่าต้องมีฟีเจอร์นี้ด้วย" แนวทาง: lock requirement หลัง phase 1 ถ้าเพิ่ม scope ต้องผ่าน change request process พร้อมแจ้ง impact เรื่องเวลาและงบ

3. ทีม key user ไม่มีเวลา

ปัญหา: key user ที่รู้ process ดีที่สุดมักยุ่งกับงาน routine มากที่สุด แนวทาง: วางแผนล่วงหน้าว่า key user ต้องใช้เวลาเท่าไหร่ต่อสัปดาห์ และให้ผู้บริหาร support การ prioritize งาน ERP

4. Integration กับระบบเก่า

ปัญหา: ระบบเก่าที่ไม่มี API ต้องทำ middleware หรือ scraping ซึ่งใช้เวลา แนวทาง: ทำ technical assessment ของระบบเก่าก่อน เพื่อประเมิน integration effort ตั้งแต่แรก


สรุป: วางแผนให้สมจริง

ERP ที่ดีต้องการเวลา ไม่มีทางลัด — แต่ถ้าวางแผนดี เตรียมข้อมูล มีทีมที่พร้อม และ partner ที่มีประสบการณ์ โปรเจกต์จะเดินไปตาม timeline ได้ด้วย

ทีม Adowbig ยินดีช่วยประเมิน timeline ที่เหมาะสมสำหรับโปรเจกต์ของคุณโดยเฉพาะ ติดต่อเราได้เลยเพื่อรับ project assessment ฟรี

ERPImplementationProject TimelineERP ThailandProject Management
แชร์บทความ:FacebookXLINE

คำถามที่พบบ่อย

ERP ทำเร็วที่สุดได้เร็วแค่ไหน?

Odoo สำหรับธุรกิจขนาดเล็กที่ process ไม่ซับซ้อนสามารถ go live ได้ใน 6–8 สัปดาห์ แต่นี่คือกรณีที่ดีที่สุด ปกติแนะนำให้วางแผนอย่างน้อย 3 เดือนแม้แต่โปรเจกต์เล็ก

ปัจจัยอะไรที่ทำให้ ERP ล่าช้าบ่อยที่สุด?

จากประสบการณ์ของ Adowbig ปัจจัยที่ทำให้ล่าช้าบ่อยที่สุดคือ: การ migrate ข้อมูลเก่าที่ไม่สะอาด ลูกค้าเปลี่ยน requirement กลางโปรเจกต์ ทีมลูกค้าไม่มีเวลา UAT และการ integrate กับระบบเดิมที่ไม่มี API

ควรเตรียมงบ contingency เผื่อเวลาล่าช้าไว้เท่าไหร่?

แนะนำเผื่อ buffer ไว้ 20–30% ทั้งเรื่องเวลาและงบประมาณ ถ้าแผนหลักคือ 6 เดือน ให้วางแผนว่าอาจใช้เวลาถึง 8 เดือนและงบอาจบวมอีก 20-25%

วิธีที่ดีที่สุดในการเร่ง ERP Implementation คืออะไร?

สิ่งที่ส่งผลมากที่สุดคือ: มี project owner จากฝั่งลูกค้าที่ตัดสินใจได้จริงและมีเวลา, clean ข้อมูลก่อน migration, lock requirement ก่อน development เริ่ม และทำ UAT อย่างจริงจังทุก sprint

บทความที่เกี่ยวข้อง

ระบบจัดการธุรกิจขนส่งครบวงจรด้วย Odoo 19 — Case Study: Marvin Khaolak Travel
erp

ระบบจัดการธุรกิจขนส่งครบวงจรด้วย Odoo 19 — Case Study: Marvin Khaolak Travel

เจาะลึกการวางระบบจัดการธุรกิจขนส่งให้บริษัทรถรับส่งสนามบิน เขาหลัก–พังงา จากงานที่กระจายอยู่ใน Excel กระดาษ และ LINE สู่ระบบกลางหนึ่งเดียวบน Odoo 19 พร้อมเว็บจองออนไลน์และ Agent Portal

ERP สำหรับโรงงาน SME: เริ่มต้นยังไงให้ไม่เสียเงินเปล่า
erp

ERP สำหรับโรงงาน SME: เริ่มต้นยังไงให้ไม่เสียเงินเปล่า

โรงงาน SME หลายแห่งซื้อ ERP แล้วใช้ไม่เต็มระบบ หรือ implement ไม่สำเร็จ บทความนี้อธิบาย Module ที่โรงงานต้องการจริง, ระยะเวลาและงบที่ควรเตรียม, และเหตุผลที่ implementation ล้มเหลวบ่อยที่สุด

คำนวณ ROI ของ ERP ยังไงก่อนตัดสินใจซื้อ? กรอบความคิดสำหรับ SME
erp

คำนวณ ROI ของ ERP ยังไงก่อนตัดสินใจซื้อ? กรอบความคิดสำหรับ SME

ERP เป็นการลงทุนก้อนใหญ่ แต่หลาย SME ตัดสินใจซื้อโดยไม่ได้คำนวณ ROI อย่างจริงจัง บทความนี้ให้ Framework การคำนวณ ROI ของ ERP ที่ทำได้จริงก่อน Commit
