โรงงานขนาดเล็กถึงกลาง (SME) ในไทยส่วนใหญ่ยังบริหารการผลิตด้วย Excel, WhatsApp, และกระดาษ ซึ่งทำงานได้ดีในช่วงแรก แต่เมื่อออเดอร์เพิ่มขึ้น ทีมโตขึ้น หรือ customer ต้องการ traceability — ระบบเดิมเริ่มพัง
ERP (Enterprise Resource Planning) คือคำตอบ แต่หลายโรงงานซื้อ ERP แล้ว implement ไม่สำเร็จ หรือใช้ได้แค่ 20–30% ของที่จ่ายไป บทความนี้จะช่วยให้คุณเริ่มต้นได้อย่างถูกต้อง
ทำไมหลาย SME Implement ERP ไม่สำเร็จ?
จากประสบการณ์ของทีม Adowbig สาเหตุหลัก 5 อันดับแรกคือ:
- Scope ใหญ่เกินไปตั้งแต่ต้น — implement ทุก module พร้อมกัน ทีมรับไม่ไหว
- Data ยังไม่สะอาด — เริ่ม implement ทั้งที่ master data ยังผิดพลาด
- ทีมไม่ได้รับ training พอ — ซื้อระบบแล้วไม่มีคนรู้วิธีใช้
- ผู้บริหารไม่ support — ทีมกลับไปใช้ Excel เพราะไม่มีคนบังคับ
- เลือก vendor ที่ไม่รู้จักธุรกิจโรงงาน — ได้ระบบทั่วไปที่ไม่ตอบโจทย์

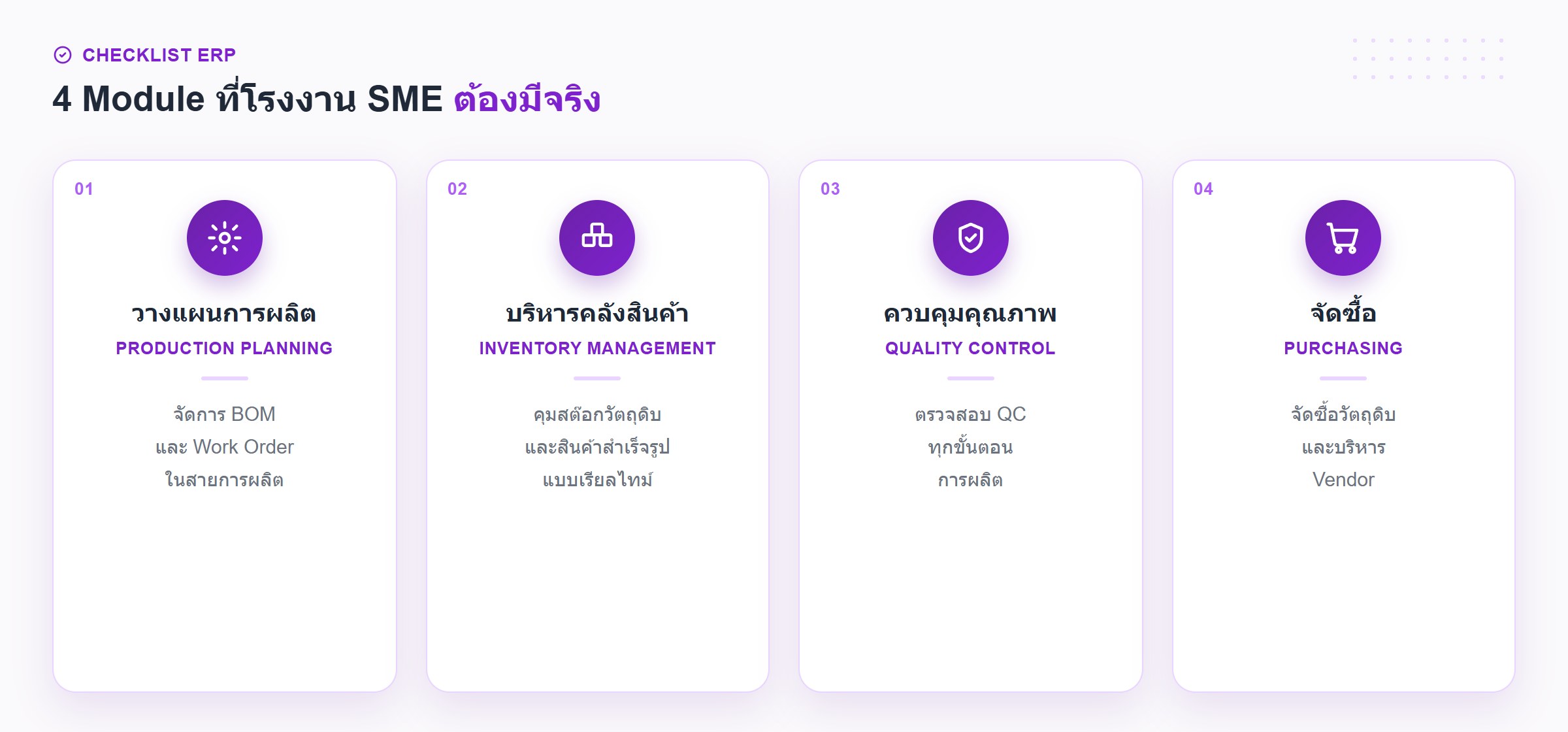

ERP Module ที่โรงงาน SME ต้องการจริงๆ
Phase 1 — Foundation (เริ่มต้น)
Inventory Management
- ติดตาม stock ทุกวัตถุดิบและ finished goods
- Multi-location (หลาย warehouse)
- Lot tracking / Serial Number สำหรับ traceability
- Reorder point แจ้งเตือนเมื่อ stock ต่ำ
Purchase Management
- สร้าง Purchase Order อัตโนมัติเมื่อ stock ต่ำกว่า reorder point
- Goods Receipt และ Invoice matching
- Vendor management
Sales Order Management
- รับ order, สร้าง quotation, ออกใบส่งสินค้า
- ตรวจสอบ stock availability ก่อน confirm
Phase 2 — Production
Manufacturing / MRP
- Bill of Materials (BOM) — สูตรการผลิต
- Work Order management
- Material Requirements Planning — คำนวณ material ที่ต้องการล่วงหน้า
- Production tracking และ yield management
Quality Control
- Inspection point ก่อนรับวัตถุดิบ
- In-process quality check
- Finished goods inspection
Phase 3 — Finance & Analytics
Accounting
- Cost of Goods Sold (COGS) คำนวณอัตโนมัติ
- Landed Cost tracking
- Financial reporting
Business Intelligence
- Dashboard production performance
- OEE (Overall Equipment Effectiveness)
- Cost analysis ต่อ product
Timeline และงบประมาณที่ควรเตรียม
โรงงานขนาดเล็ก (พนักงาน < 30 คน)
- ระยะเวลา: 3–4 เดือน (Phase 1 เท่านั้น)
- งบประมาณ: 300,000–500,000 บาท (Odoo/ERPNext)
- Module: Inventory + Purchase + Sales
โรงงานขนาดกลาง (พนักงาน 30–100 คน)
- ระยะเวลา: 6–9 เดือน (Phase 1 + 2)
- งบประมาณ: 600,000–1,200,000 บาท
- Module: ครบทุก Phase 1 + Manufacturing + QC
โรงงานขนาดใหญ่ (พนักงาน 100+ คน)
- ระยะเวลา: 9–18 เดือน
- งบประมาณ: 1,500,000 บาทขึ้นไป
- พิจารณา SAP B1, Oracle NetSuite
7 ขั้นตอน Implementation ที่ได้ผล
- As-Is Process Mapping — เอกสาร workflow ปัจจุบันทั้งหมดก่อนเริ่ม
- Data Cleaning — ทำความสะอาด master data: product, เคร item code, vendor, BOMs
- Phase Planning — แบ่ง implementation ออกเป็น phase ย่อยๆ ที่ทำได้จริง
- Champion Training — Train "Super User" ในแต่ละแผนกก่อน rollout ใหญ่
- Parallel Run — ใช้ ERP ควบคู่กับระบบเดิม 2–4 สัปดาห์
- Go-live Cutover — วันที่กำหนดชัดเจนที่หยุดใช้ระบบเดิม
- Hypercare Period — support เข้มข้น 4–8 สัปดาห์หลัง go-live
สรุป
ERP สำหรับโรงงาน SME ไม่ได้ยากเกินไป แต่ต้องการการวางแผนที่ดีและ commitment จากผู้บริหาร เริ่มจาก scope เล็กๆ ที่เห็นผลเร็ว แล้วค่อยขยายออก ดีกว่า implement ทุกอย่างพร้อมกันแล้วล้มกลางคัน
