สถิติจาก Standish Group Chaos Report ระบุว่าโปรเจกต์ Software น้อยกว่า 30% ที่เสร็จตรงเวลาและอยู่ในงบประมาณ สาเหตุอันดับหนึ่งคือ Scope Creep — การขยายตัวของ Feature โดยไม่ได้วางแผน
บทความนี้จะสอนวิธี Define, Document และ Manage Scope ของโปรเจกต์ Software ให้มีประสิทธิภาพ
Scope Creep คืออะไร?
Scope Creep เกิดขึ้นเมื่อ Feature หรือ Requirement เพิ่มขึ้นระหว่างโปรเจกต์โดยไม่ผ่านกระบวนการอนุมัติอย่างเป็นทางการ
ตัวอย่างที่พบบ่อย:
- "เพิ่ม Export PDF ด้วยได้ไหม?" (1 สัปดาห์งาน)
- "ทำให้ระบบรองรับ 5 ภาษาด้วยนะ" (3 สัปดาห์งาน)
- "อยากได้ Mobile App ด้วย ไม่ได้บอกไปด้วยหรือ?" (มหาศาล)
แต่ละ Request ดูเล็กน้อย แต่รวมกันอาจทำให้โปรเจกต์ล่าช้าเป็นเดือนและงบบวมเป็นเท่าตัว
ทำไม Requirements ที่ไม่ชัดเจนถึงอันตราย?
Requirements ที่ไม่ชัดทำให้:
- Developer ต้อง Guess — เดาผิดต้องทำใหม่
- Test ไม่ได้ — ไม่รู้ว่า Feature ผ่านหรือไม่ผ่าน
- Timeline ไม่แม่น — ไม่รู้ว่างานใหญ่แค่ไหน
- ความขัดแย้งระหว่าง Stakeholder — คนนั้นเข้าใจแบบนึง คนนี้เข้าใจอีกแบบ
Framework สำหรับเขียน Requirements ที่ดี
1. Functional Requirements vs Non-Functional Requirements
Functional Requirements = ระบบทำอะไร
- "ผู้ใช้ Login ด้วย Email + Password ได้"
- "Admin เพิ่ม/แก้ไข/ลบ Product ได้"
- "ระบบส่ง Email Confirmation เมื่อ Order สำเร็จ"
Non-Functional Requirements = ระบบทำงานอย่างไร
- "หน้าเว็บโหลดภายใน 2 วินาที บน 3G"
- "รองรับผู้ใช้พร้อมกัน 500 คน"
- "Uptime 99.5% ต่อเดือน"
ทั้งสองอย่างสำคัญเท่ากัน แต่คนมักลืม Non-Functional ซึ่งกำหนดคุณภาพและ Infrastructure ของระบบ
2. เขียน User Stories แทน Feature List
แทนที่จะเขียน: "มีระบบ Notification"
เขียนแบบ User Story:
"ในฐานะ Customer ฉันต้องการได้รับ SMS เมื่อ Order ของฉันถูก Shipped เพื่อที่ฉันจะได้เตรียมตัวรับพัสดุ"
Format: "ในฐานะ [Role] ฉันต้องการ [Action] เพื่อ [Benefit]"
User Stories ที่ดีต้องมีคุณสมบัติ INVEST:
- Independent — ทำแยกจาก Story อื่นได้
- Negotiable — Negotiate Scope ได้
- Valuable — มีคุณค่าต่อผู้ใช้หรือธุรกิจ
- Estimable — ประเมินเวลาได้
- Small — เล็กพอที่จะทำเสร็จใน Sprint
- Testable — มี Acceptance Criteria ที่วัดได้
3. Acceptance Criteria — อย่าลืมใส่
ทุก User Story ต้องมี Acceptance Criteria ที่ชัดเจน
ตัวอย่าง:
User Story: ผู้ใช้ Login ด้วย Email + Password ได้
Acceptance Criteria:
✅ ใส่ Email + Password ถูกต้อง → Redirect ไปหน้า Dashboard
✅ ใส่ Password ผิด → แสดง Error "รหัสผ่านไม่ถูกต้อง"
✅ ลอง Login ผิด 5 ครั้ง → ล็อค Account 15 นาที
✅ กด "ลืมรหัสผ่าน" → ส่ง Reset Link ไปที่ Email
Acceptance Criteria คือสิ่งที่บอกว่า Feature "เสร็จ" จริงๆ

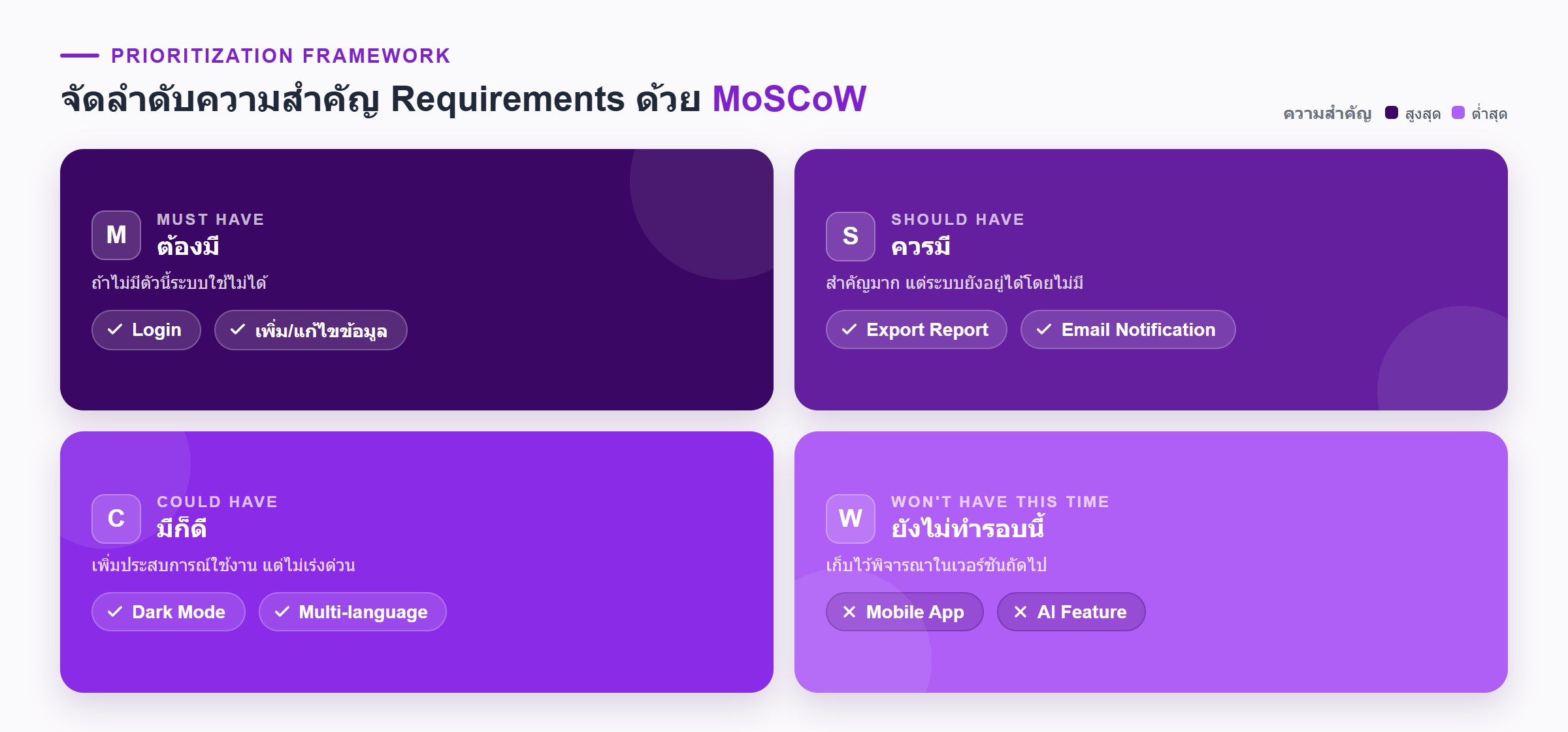

เทคนิค MoSCoW Prioritization
เมื่อมี Feature มากเกินงบให้ใช้ MoSCoW:
| กลุ่ม | ความหมาย | ตัวอย่าง |
|---|---|---|
| Must Have | ถ้าไม่มีตัวนี้ระบบใช้ไม่ได้ | Login, เพิ่ม/แก้ไขข้อมูล |
| Should Have | สำคัญมากแต่ยังอยู่ได้โดยไม่มี | Export Report, Email Notification |
| Could Have | มีจะดี | Dark Mode, Multiple Languages |
| Won't Have (this time) | ตัดออกจากรอบนี้ก่อน | Mobile App, AI Feature |
ทำ MoSCoW กับ Stakeholder ทุกคน อย่าทำคนเดียว เพราะแต่ละคนอาจมอง Priority ต่างกันมาก
กระบวนการ Change Request ที่ดี
เมื่อ Requirement เปลี่ยน ต้องทำ Change Request อย่างเป็นทางการ:
ขั้นตอน:
- ยื่น Change Request พร้อมรายละเอียดว่าต้องการอะไรและทำไม
- Impact Assessment — Software House ประเมินผลกระทบต่อ Timeline, งบ, Dependencies
- Approval — Stakeholder ที่มีอำนาจอนุมัติหรือปฏิเสธ
- Update Scope — แก้ไข Scope Document อย่างเป็นทางการ
- Implement — เริ่มทำหลัง Approve เท่านั้น
กฎทอง: ไม่มีอะไรเปลี่ยนถ้าไม่มีการ Approve อย่างเป็นทางการ
Requirements Document Template (สั้น)
# [ชื่อโปรเจกต์] Requirements v1.0
## 1. Background
[ปัญหาที่ต้องการแก้และ Business Context]
## 2. Goals
- Goal 1: [วัดผลได้]
- Goal 2: [วัดผลได้]
## 3. Users
| Role | Description | Primary Device |
|------|-------------|----------------|
| Admin | จัดการระบบ | Desktop |
| Customer | ซื้อสินค้า | Mobile |
## 4. User Stories (Must Have)
- US-001: ในฐานะ... ฉันต้องการ... เพื่อ...
- AC: ✅ ...
## 5. Non-Functional Requirements
- Performance: หน้าโหลดภายใน 2s บน 4G
- Security: ข้อมูল Personal Data Encrypted at Rest
- Availability: Uptime 99.5%/เดือน
## 6. Out of Scope (ชัดเจน)
- ไม่รวม Mobile App
- ไม่รวม Multi-language
## 7. Open Questions
- [ ] ระบบรองรับ Payment Gateway อะไรบ้าง?
สรุป
Requirements ที่ดีคือรากฐานของโปรเจกต์ที่ประสบความสำเร็จ:
- ชัดเจน — ทุกคนเข้าใจตรงกัน
- Testable — รู้ว่า Done หมายถึงอะไร
- Prioritized — รู้ว่าอะไรสำคัญกว่า
- Managed — Change มีกระบวนการอย่างเป็นทางการ
โปรเจกต์ที่ลงทุนเวลากับ Requirements ตั้งแต่ต้น จะ Deliver ได้เร็วกว่า ถูกกว่า และตรงกับความต้องการมากกว่า
ทีม Adowbig มี Business Analyst ร่วม Discovery Workshop ทุกโปรเจกต์ เพื่อให้ Requirements ของคุณชัดเจนก่อนเริ่ม Code นัด Discovery Session ฟรี
