ย้ายระบบขึ้น Cloud: แนวทางสำหรับธุรกิจไทยที่ไม่อยากพลาด

ย้ายระบบขึ้น Cloud ฟังดูง่าย แต่ธุรกิจที่ไม่เตรียมตัวมักเจอปัญหา downtime, ค่าใช้จ่ายบาน, หรือเชื่อมต่อกันไม่ได้ บทความนี้แนะนำ 6 R Framework ของ Cloud Migration และ Timeline ที่ควรวางแผนสำหรับธุรกิจ SME ไทย

ย้ายระบบขึ้น Cloud: แนวทางสำหรับธุรกิจไทยที่ไม่อยากพลาด

Server on-premise ที่บริษัทดูแลเองมีค่าใช้จ่ายซ่อนมากมาย — ค่าไฟ, ค่าห้อง data center, ค่า maintain hardware, และที่สำคัญคือความเสี่ยงจาก single point of failure ธุรกิจไทยจำนวนมากจึงกำลังพิจารณาย้ายระบบขึ้น Cloud

แต่การ migrate โดยไม่มีแผนที่ดีคือสูตรสำหรับความเจ็บปวด บทความนี้นำเสนอ framework ที่ใช้ได้จริงสำหรับธุรกิจ SME ที่ต้องการย้ายระบบอย่างปลอดภัยและคุ้มค่า


เหตุผลที่ธุรกิจไทยย้ายขึ้น Cloud ในปี 2026

  • ต้นทุน hardware ลดลง — ไม่ต้องซื้อ server ใหม่ทุก 3–5 ปี
  • Scale ได้ทันที — เพิ่ม resource ตาม demand ได้ภายในนาที
  • ทีมเล็กบริหารได้ — Cloud managed services ลดภาระ IT ops
  • Disaster Recovery — Backup และ failover อัตโนมัติ
  • Remote work รองรับได้ — ทีมทำงานจากที่ไหนก็ได้
  • Security ทันสมัย — cloud provider ลงทุน security ยิ่งกว่าธุรกิจทั่วไปจะทำได้

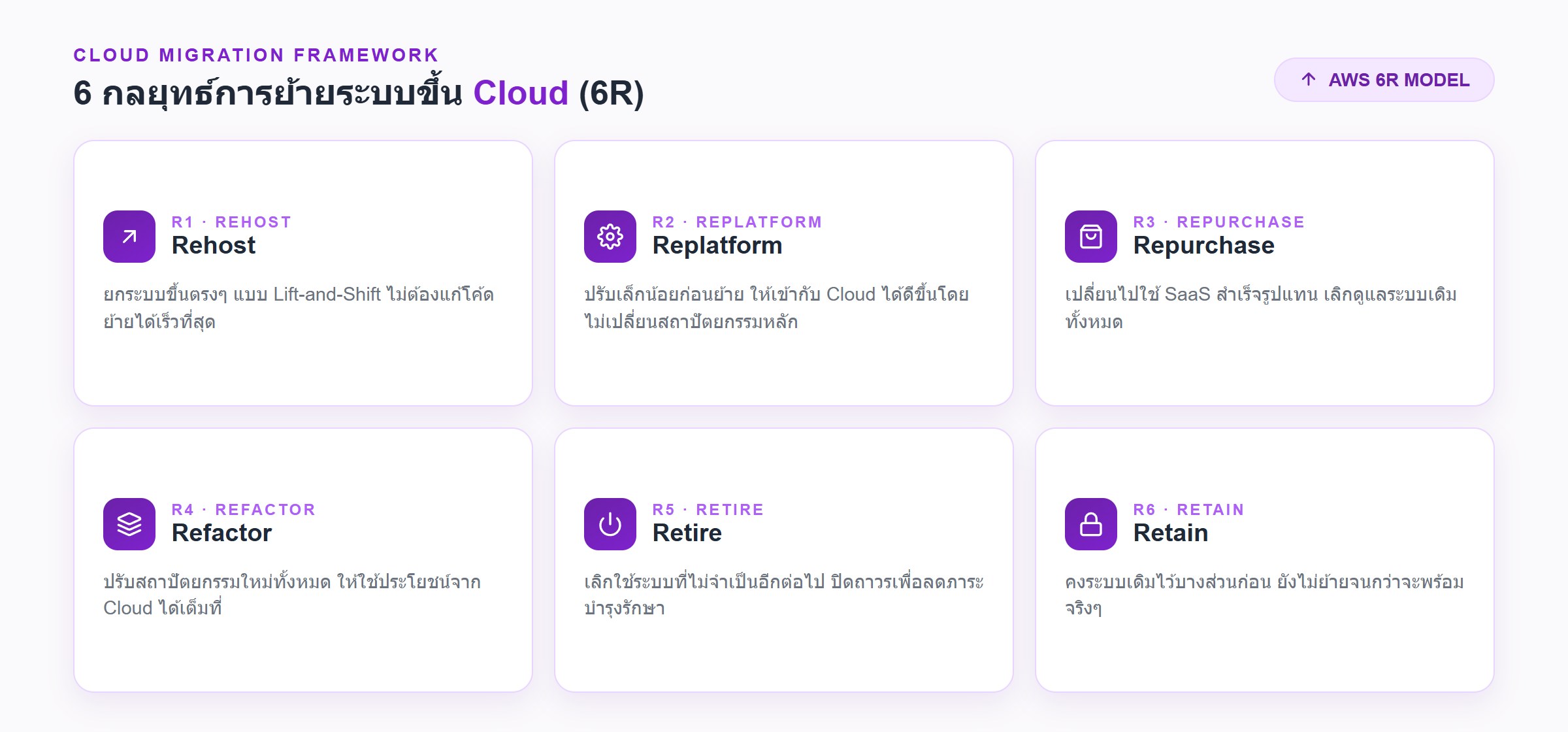

6 R Framework: วิธีคิดก่อนย้ายระบบ

ทุก application ในองค์กรควรผ่านการคิดด้วย framework นี้ก่อนตัดสินใจว่าจะทำอะไร:

1. Rehost (Lift and Shift)

คืออะไร: ย้าย application จาก server เดิมขึ้น cloud VM โดยไม่แก้ code เหมาะกับ: application ที่ต้องการย้ายเร็ว หรือ legacy app ที่แก้ยาก ข้อดี: เร็ว ง่าย ข้อเสีย: ไม่ได้ประโยชน์เต็มจาก cloud-native features

2. Replatform

คืออะไร: เปลี่ยน platform บางส่วน เช่น เปลี่ยน database เป็น managed service ตัวอย่าง: ย้าย MySQL จาก self-managed ไปใช้ AWS RDS ข้อดี: ลด maintenance overhead, ยังไม่ต้อง refactor code มาก

3. Repurchase

คืออะไร: เลิกใช้ software เดิม เปลี่ยนไปใช้ SaaS แทน ตัวอย่าง: เลิกใช้ CRM in-house ย้ายไป Salesforce หรือ HubSpot เหมาะกับ: application generic ที่ SaaS ทำได้ดีกว่า

4. Refactor / Re-architect

คืออะไร: เขียน application ใหม่ให้เป็น cloud-native (microservices, containers) เหมาะกับ: application สำคัญที่ต้องการ scale สูงหรือ rapid iteration ข้อเสีย: ใช้เวลาและงบมากที่สุด

5. Retire

คืออะไร: ยกเลิก application ที่ไม่ได้ใช้แล้ว ประโยชน์: ลด portfolio ที่ต้องดูแล ลดต้นทุน

6. Retain

คืออะไร: ยังเก็บไว้ on-premise ก่อน (ไม่ย้ายตอนนี้) เหมาะกับ: application ที่ยัง migrate ไม่ได้เพราะ compliance หรือ technical constraint


Timeline จริงของ Cloud Migration

Phaseระยะเวลากิจกรรม
Discovery & Assessment2–4 สัปดาห์Inventory ระบบทั้งหมด, วิเคราะห์ dependencies, ประเมิน cost
Planning & Architecture2–4 สัปดาห์เลือก cloud provider, ออกแบบ network architecture, security design
Pilot Migration4–8 สัปดาห์ย้าย 1–2 application ที่ risk ต่ำก่อน
Core Migration2–6 เดือนย้าย application หลัก ทีละกลุ่ม
Optimizationต่อเนื่องRight-sizing, cost optimization, monitoring setup

ต้นทุนที่ต้องรู้ก่อนย้าย

ต้นทุนที่ลดได้:

  • ค่า hardware server (หมดทุก 3–5 ปี)
  • ค่าไฟและห้อง data center
  • ค่า data center rental
  • ค่า hardware maintenance

ต้นทุนใหม่ที่เกิดขึ้น:

  • ค่า cloud service (compute, storage, network)
  • ค่า data transfer (egress fees)
  • ค่า managed services (database, monitoring)
  • ค่า migration consultant (ถ้าจ้างภายนอก)

เครื่องมือ estimate cost:


Cloud Security Checklist

ก่อน go-live ใน cloud ต้องมีสิ่งเหล่านี้:

  • Identity and Access Management (IAM) — principle of least privilege
  • Multi-Factor Authentication (MFA) สำหรับ account สำคัญ
  • Network segmentation — VPC, Security Groups, NACLs
  • Encryption at rest และ in transit
  • Centralized logging (CloudWatch, Azure Monitor)
  • Backup policy และ disaster recovery test
  • Cost alerts เมื่อค่าใช้จ่ายเกินงบที่กำหนด

สรุป

Cloud Migration ที่ประสบความสำเร็จไม่ใช่แค่การ "ย้าย server" — มันคือการปรับกลยุทธ์ infrastructure ของธุรกิจให้รองรับการเติบโต Adowbig ช่วยวางแผน architecture, migrate, และ optimize ค่าใช้จ่าย cloud สำหรับธุรกิจไทย ติดต่อเราสำหรับ free cloud readiness assessment
